六分公司涿州雨污项目泵站深基坑经受住暴雨考验

发布时间:2021年08月10日

不过近期,吉林省的地方降水量不断,六分总部涿州雨污并轨建设项目部管理尽早预控,控制措施有力,闸门启闭机深基坑以太硬的建设项目效率忍受住了强降水四大考验,进行开机运行平静。

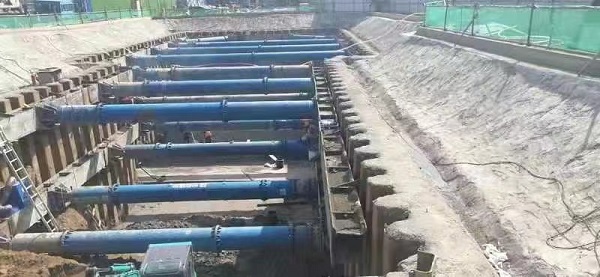

涿州雨污分流项目花田路雨水泵站工程,基坑长41米,宽15米,开挖最大深度8.25米,属于超危大工程。该工程是为解决花田路雨水系统下游出路而实施的民心工程。

该工程于今年5月中旬开始施工,项目部提前编制了专项施工方案,并经过专家论证。5月25日基坑开挖,项目部弘扬工匠精神,基坑围护根据方案及现场环境采用拉森钢板桩支护,转角部位水泥桩加固支护。开挖土方至1.5米,设置第一道支撑,采用直径609毫米×14毫米钢管作为对撑或斜撑。开挖至坑底,垫层施工、支护桩之间设置第二道支撑,坡顶采用钢筋网固定,喷射细石混凝土。基坑边砌筑挡水墙,设置排水沟。指定第三方检测单位进行每日变形监测。

施工中,项目部采取分段施工方式,待底板混凝土强度达到100%后,拆除第二道支撑,进行第一步主体施工,回填素土并压实;待混凝土强度达到100%后,拆除第一道支撑,继续第二步主体施工,争取在主汛期到来时完成第一步3.8米施工并回填,将基坑坍塌风险降到最低。由于地下水位上涨较快,沿坑底外围等间距设置降水井,24小时不间断降水,保证降水稳定。施工班组连续奋战,管理人员旁站监督,钢筋绑扎、模板支设、砼浇筑各工序有条不紊,模板拆除验收合格后,昼夜不停进行隐蔽回填,最终,第一步3.8米于汛期到来前回填完成。

9月28日,涿州市气象站台间断性发布信息特大大雨警告。基坑是报好名的防汛上班的内容,工作部推后部署配备,乐观对付,在基坑相关堆积沙袋,楼板拆除挡水沿,在低凹地域公共设施十分充足的抽潜水泵,使冷凝水能即使流出,避开基坑被水水浸泡。特大大雨肆虐时,工作人职守职能部门,全面提升对内容部分和排出污水管道公共设施的检修,为了确保排出污水管道畅通无阻,假如看到灾情,即使配备人救援。仍然保护齐心、应急演练方案改进,污水提升泵站深基坑沒有现身垮塌、淹水情况,路基不稳定性,提高执行力了吉林省四建优异的品牌的形象。强降水过去的英文了,但雨期基础施工出现的风险点却仍然出现。下每一步,的工程项目将仍然增进对施工现场及深基坑的定期检查,立刻及时补充防汛油料,切实升降如何应对各项意外事故的性能。(六分新公司)
Copyright © 2020-2019 河北省河北四建有限公司 版权所有
河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建 河北四建,河北建工,河北省河北四建有限公司,河北省四建
